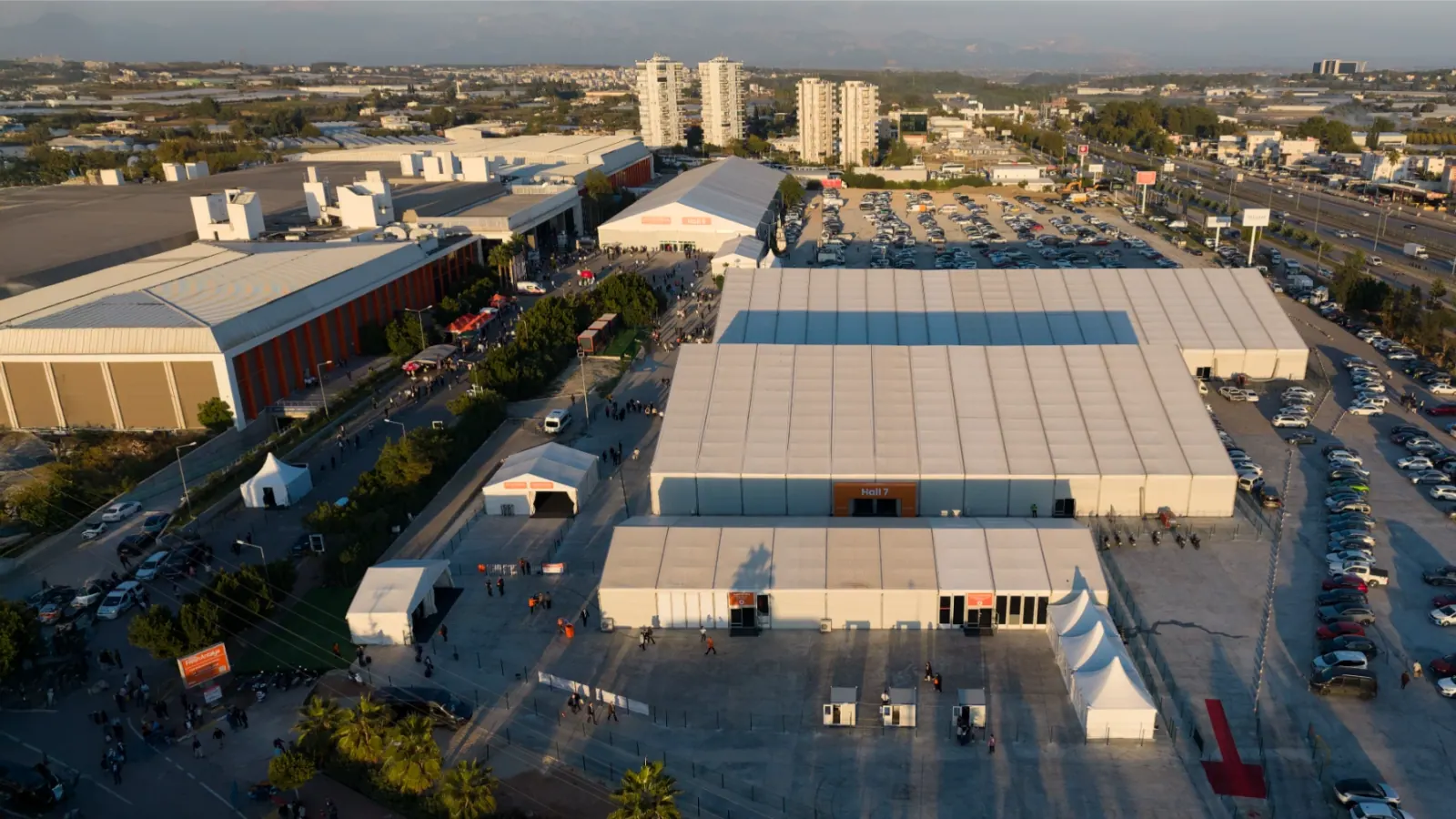

Growtech fuar alanı ve çevresindeki otoparkın havadan görünümü
Fuar

Growtech 2022 Antalya Çadır Kurulumu

Growtech 2022 Antalya fuar çadırı kiralama projesi: stant modülasyonu, uzun süreli kurulum takvimi, altyapı ve markalama. Projenizi anlatın ve teklif alın.

Özet
  • Growtech 2022, Renta Yapı'nın Antalya'da uluslararası tarım ve sera teknolojileri fuarı için sürdürdüğü fuar çadırı kiralama projesidir; katılımcı stant ızgarasına oturan modüler pavyon hacimleri, bağlantı koridorları ve markalanmış cephelerle açık alan sergileme kapasitesi oluşturulmuştur.
  • Projede modüler kolonsuz sergi çadırı sistemi, bağlantı koridoru üniteleri ve baskılı cephe giydirme uygulanmıştır.
  • Kritik gereksinim, katılımcı stant montaj penceresinden önce kurulumu tamamlamak ve fuar boyunca kesintisiz elektrik ile aydınlatma altyapısını sürdürmekti.
  • Renta Yapı, aynı fuarın farklı yıllarındaki kurulumları modüler sistemle ölçeklendirerek tekrarlanabilir bir yerleşim düzeni sunmaktadır.

Proje Künyesi

ProjeGrowtech 2022
LokasyonAntalya
Yıl2022
KategoriFuar
SektörTarım
Proje TipiUluslararası
Hizmet KapsamıYerleşim ve modülasyon planı, çadır kurulumu, bağlantı koridorları, elektrik ve aydınlatma altyapısı, cephe markalama, katılımcı teslimi, söküm ve alan teslimi
Kullanılan SistemlerModüler kolonsuz sergi çadırı, koridor/yürüyüş yolu üniteleri, baskılı branda cephe giydirme, aydınlatma armatürleri, elektrik dağıtım altyapısı

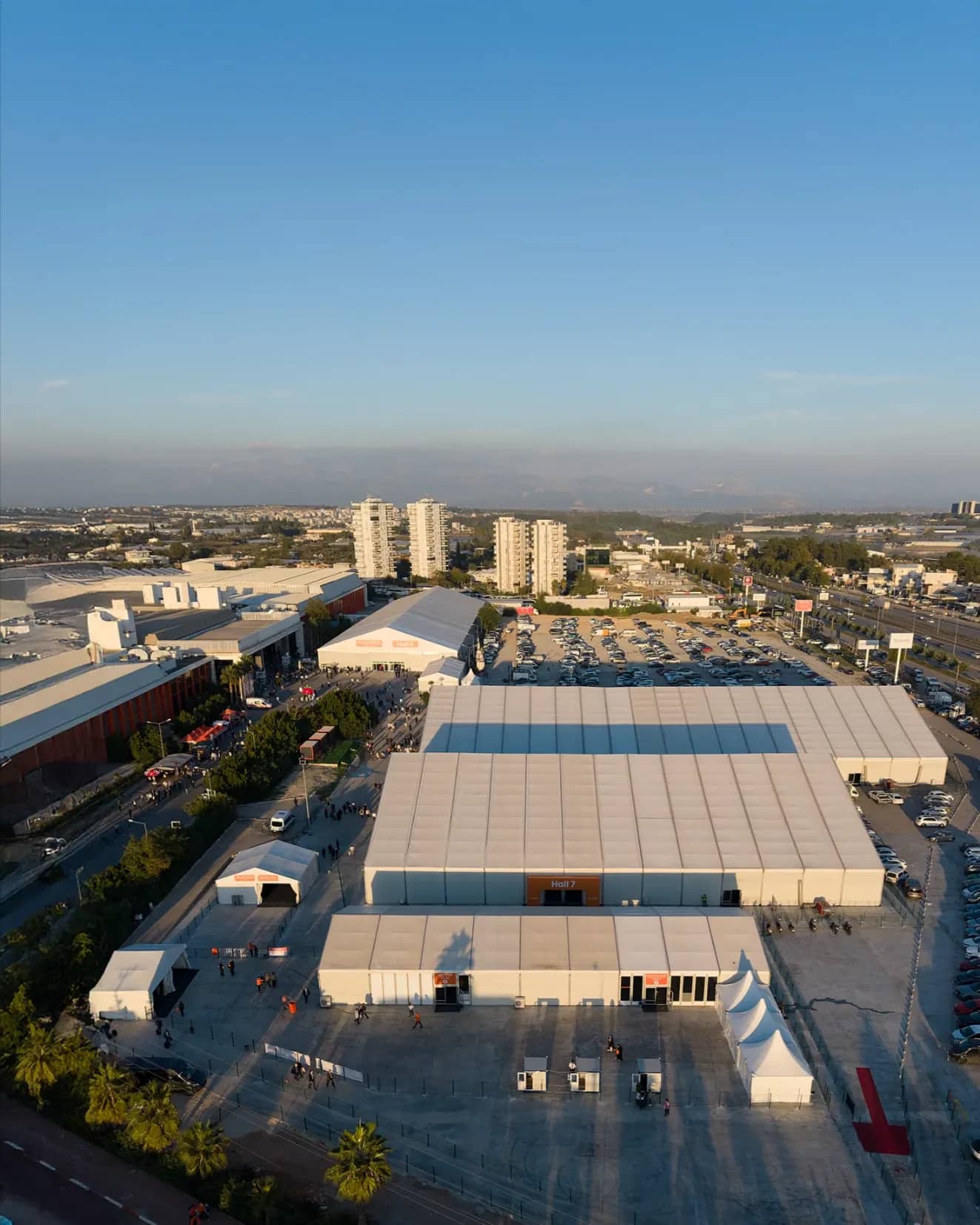

Growtech 2022 Çadır Kurulumu

Her yıl tekrarlanan büyük ölçekli fuarlarda fuar çadırı kiralama planlaması, tek seferlik bir organizasyondan farklı düşünülür. Katılımcı sayısı, stant talepleri ve alan ihtiyacı yıldan yıla değiştiği için sistem, hem büyümeye hem küçülmeye izin vermelidir. Growtech 2022 projesinde Renta Yapı, modüler sistemin bu esnekliğinden yararlanarak yerleşim düzenini o yılın katılımcı planına göre yeniden ölçeklendirmiştir.

Modüler sistemin en pratik faydası, aynı yerleşim mantığının her yıl tekrar kurulabilmesidir. Koridor hatları, giriş noktaları ve stant ızgarası bir kez doğru kurgulandığında sonraki yıllarda yalnızca uzunluk ve ünite sayısı değiştirilir. Bu, hem planlama süresini kısaltır hem de katılımcı firmaların alışkın olduğu bir dolaşım düzenini korur.

Modülasyon, Stant Izgarası ve Görünürlük

Modül Adımı ve Stant Izgarası

Modüler fuar çadırlarında uzunluk, 3 veya 5 m'lik modül adımlarıyla uzatılır. Stant ızgarasının bu adıma oturtulması, bölme duvarlarının taşıyıcı hatlarla çakışmasını engeller ve alan kaybını en aza indirir. Katılımcıya satılan stant ölçüleri de aynı modül mantığıyla belirlendiğinde, plan üzerindeki metrekare ile sahadaki metrekare birebir örtüşür.

Koridor Genişliği ve Ziyaretçi Akışı

Tarım fuarlarında ziyaretçiler çoğunlukla gruplar hâlinde dolaşır ve stant önlerinde duraklar. Bu nedenle koridor genişliği, yalnızca geçiş için değil duraklama payı için de hesaplanır. Ana koridorlar giriş noktalarını doğrudan bağlar; ara koridorlar ise stant bloklarını böler. Bağlantı koridoru üniteleri, ayrı pavyonlar arasında yağmurdan korunaklı geçiş sağlar.

Cephe Markalama ve Yönlendirme

Açık alanda birden fazla pavyon bulunduğunda ziyaretçinin yön bulması bir tasarım problemine dönüşür. Baskılı branda cephe giydirme, pavyonların birbirinden ayırt edilmesini sağlar; giriş takı ve totem yönlendirmeler rota boyunca konumlandırılır. Markalama planı, otopark ve ana giriş bağlantısı dikkate alınarak çıkarılır.

Kurulum Takvimi ve Altyapı Yönetimi

Uluslararası fuarlarda takvim geriye doğru kurgulanır: fuarın açılış tarihinden önce katılımcı stant montajı, ondan önce de çadır ve altyapı kurulumu tamamlanmalıdır. Renta Yapı'nın uyguladığı sıralama:

  1. Alan tahsisi ve keşif: Açık alan sınırları, zemin ve mevcut altyapı bağlantıları belirlenir.
  2. Modülasyon planı: Pavyon ölçüleri, stant ızgarası ve koridor hatları çizilir.
  3. Çadır kurulumu: İskelet, çatı, cephe ve ankraj tamamlanır.
  4. Altyapı: Elektrik dağıtımı, aydınlatma ve gerekli tesisat hatları çekilir.
  5. Markalama: Cephe giydirme, giriş takı ve yönlendirmeler monte edilir.
  6. Katılımcı montaj penceresi: Alan, stant kurulumu için katılımcılara teslim edilir.
  7. Fuar, söküm ve alan teslimi: Etkinlik sonrası malzeme sökülür, saha temizlenerek teslim edilir.

Elektrik altyapısında kritik nokta, fuar süresince kesintisiz çalışmadır. Ana besleme kapasitesi; stant başına güç talebi, genel aydınlatma ve iklimlendirme yükü toplanarak belirlenir. Dağıtım panoları ziyaretçi güzergâhının dışında, servis hattı üzerinde konumlandırılır.

Tarım ve Sera Teknolojileri Fuarları için Çadır Seçimi

Yinelenen fuar projelerinde karar verirken kontrol edilmesi gereken başlıklar:

Kontrol BaşlığıSorulacak SoruEtkilediği Karar
Katılımcı sayısıBu yıl kaç stant satılacak?Pavyon uzunluğu ve ünite sayısı
Stant ölçü standardıIzgara modül adımına oturuyor mu?Bölme planı ve alan verimi
Ürün gabarisiEn büyük teşhir ürünü nedir?Açıklık ve giriş yüksekliği
Elektrik yüküStant başına güç talebi ne?Ana besleme ve pano yerleşimi
Kurulum penceresiKatılımcı montajı ne zaman başlıyor?Kurulum takvimi ve ekip planı
Alan teslim şartıSaha nasıl teslim edilecek?Ankraj yöntemi ve söküm planı

Sistem seçenekleri için çadır modelleri hub sayfamızı, teknik rehber için fuar çadırı kiralama yazımızı, bölgesel hizmet kapsamı için Antalya kiralık çadır sayfamızı inceleyebilirsiniz.

Sık Sorulan Sorular

Fuar çadırında stant ızgarası nasıl belirlenir?

Izgara, çadırın modül adımına oturtulur; modüler sistemlerde uzunluk 3 veya 5 m adımlarla uzar. Bölme duvarlarının taşıyıcı hatlarla çakışmaması alan kaybını önler. Katılımcıya satılan stant ölçüleri de aynı mantıkla belirlendiğinde plan ile saha metrekaresi birebir örtüşür. Koridor genişlikleri de aynı planda, ziyaretçinin duraklama payı hesaba katılarak belirlenir.

Aynı fuar her yıl farklı ölçüde kurulabilir mi?

Kurulabilir. Modüler sistemde koridor hatları ve giriş noktaları sabit kalırken pavyon uzunluğu ve ünite sayısı o yılın katılımcı planına göre değiştirilir. Bu yaklaşım hem planlama süresini kısaltır hem de ziyaretçinin alıştığı dolaşım düzenini korur. Ünite sayısındaki değişim, kurulum ekibi ve takvim planlamasına doğrudan yansıtılır.

Fuar çadırı kurulumuna ne kadar önce başlanmalı?

Takvim geriye doğru kurgulanır: açılıştan önce katılımcı stant montajı, ondan önce çadır ve altyapı kurulumu tamamlanmalıdır. Süre; alan büyüklüğü, pavyon sayısı ve altyapı kapsamına göre değişir. Erken keşif ve net modülasyon planı, takvimi kısaltan iki temel adımdır. Katılımcı montaj penceresi, çadır ve altyapı teslim tarihiyle birlikte sözleşmede netleştirilir.

Fuar çadırına elektrik altyapısı nasıl kurulur?

Ana besleme kapasitesi; stant başına güç talebi, genel aydınlatma ve iklimlendirme yükü toplanarak belirlenir. Dağıtım panoları ziyaretçi güzergâhının dışında, servis hattı üzerinde konumlandırılır. Kablo güzergâhları kanal veya podyum altından geçirilerek güvenlik sağlanır. Fuar süresince kesintisiz çalışma için yedek besleme ihtiyacı da değerlendirilir.

Fuar sonrası saha nasıl teslim edilir?

Etkinlik bittikten sonra çadır, altyapı ve markalama elemanları Renta Yapı ekibince sökülür; malzeme sahadan tahliye edilir ve alan temizlenerek teslim edilir. Ankraj yöntemi, sahanın teslim şartlarına göre baştan seçilir; iz bırakmaması istenen alanlarda ağırlıklı sabitleme tercih edilir. Söküm sırası, kurulumun tersi yönde bölge bölge ilerleyecek şekilde planlanır.

Sonuç

Growtech 2022 projesi, yinelenen büyük fuarlarda fuar çadırı kiralama planlamasının bir kerelik kurulum değil, tekrarlanabilir bir sistem kurma işi olduğunu ortaya koyar. Modül adımına oturan stant ızgarası, doğru koridor genişlikleri, kesintisiz elektrik altyapısı ve net bir kurulum takvimi; her yıl aynı kalitede tekrarlanabilen bir fuar alanı sağlar. Renta Yapı bu kalemlerin tamamını tek plan altında yürütmektedir.

Fuar takviminizi ve katılımcı planınızı paylaşarak proje değerlendirmesi ve teklif alabilir, benzer işler için projelerimiz sayfasını inceleyebilirsiniz.
